Загрузка механиков СТО: работа, ожидание и переделки
Как оценивать загрузку механиков грузового СТО: различать работу, ожидание и переделки, проверять причины и сохранять сопоставимость данных.
Сначала отделите работу от ожидания
Оценка загрузки механиков начинается с проверки: была ли у человека возможность выполнить порученную работу? Присутствие в мастерской ещё не означает, что доступны деталь, пост, инструмент и решение по ремонту. Если смотреть только на закрытые заказы, задержку подготовки легко принять за недостаток старания, а помощь коллеге — за низкую выработку.
Собственнику транспортной компании нужна исправная машина к согласованному сроку. Владельцу грузового СТО — выполненный объём с проверенным результатом и понятными затратами. Чтобы увидеть, что мешает этим целям, сначала разделите рабочее время по содержанию. Разбор загрузки станет предметным, когда ограничения будут названы и подтверждены записями.
Данные парка, документы, контакты и согласования можно хранить в GruzHub. При разборе остановки это позволяет обратиться к сохранённым материалам по машине и участникам решения. Журнал времени ведите отдельной рабочей формой: описанный ниже расчёт выполняет команда, а GruzHub используется для хранения перечисленных данных.
Ниже — предложенная редакцией модель наблюдения за одной командой. Её определения и формулы не являются отраслевым стандартом или нормой трудоёмкости. Задача модели узкая: найти устранимое ограничение загрузки до пересмотра мотивации. Начните с короткого периода, объясните участникам цель и предложите добровольное обсуждение записей, без персонального соревнования.
Сохраните контекст работы в GruzHub
Данные парка, документы, контакты и согласования в одном рабочем пространстве.

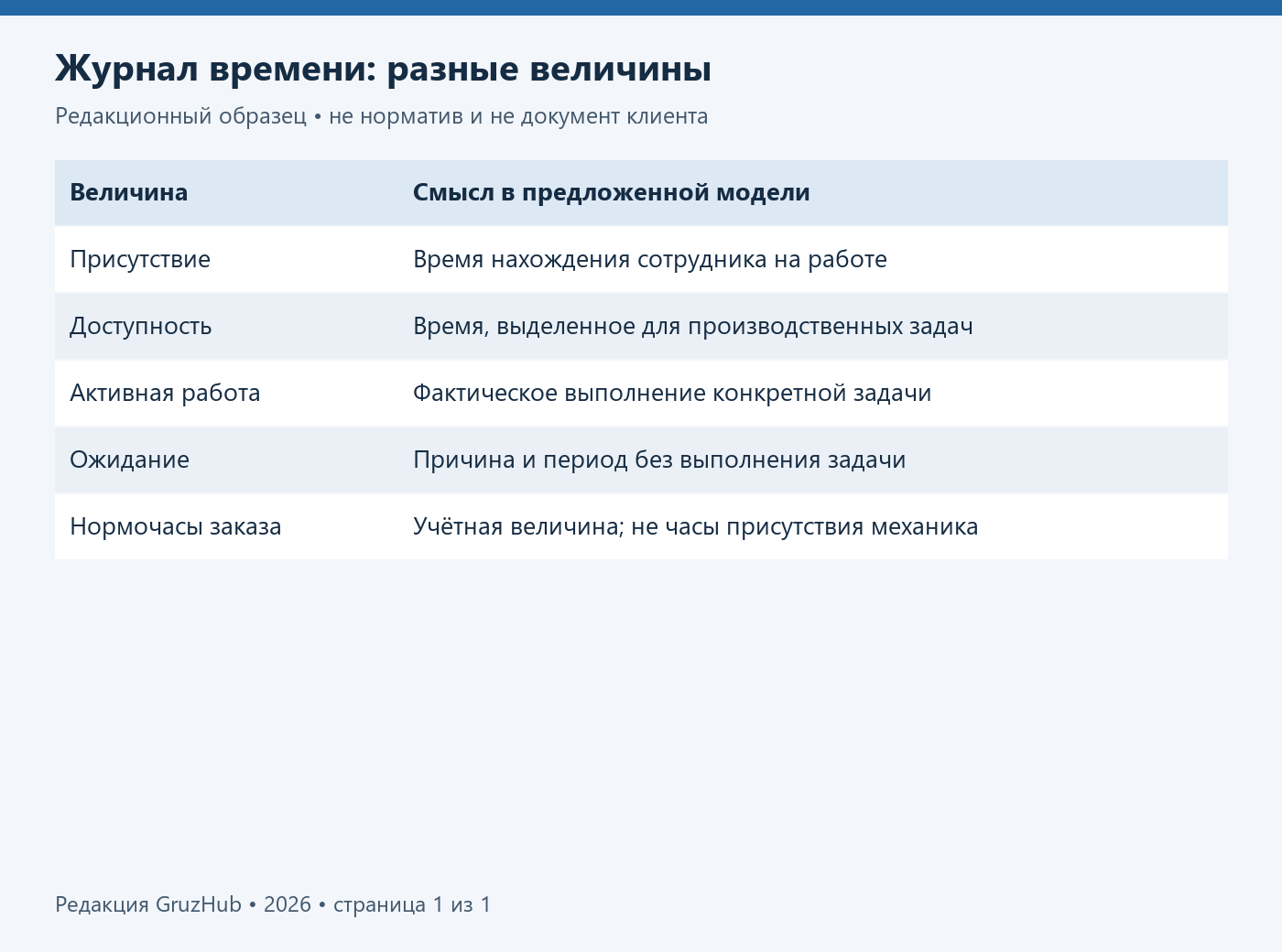

Разделите присутствие, доступность и содержание работы
Присутствие — интервал нахождения человека на площадке. Доступность — часть этого интервала, заранее выделенная расписанием для рабочих задач. Из присутствия исключаются перерыв и другие предусмотренные нерабочие интервалы. Обед не относится к ожиданию и не уменьшает оценку результата: он просто находится за границей доступного рабочего времени в этой модели.
Активная работа — выполнение конкретного задания: диагностика, разборка, ремонт, проверка результата. Сюда входят необходимые измерения, поиск технических сведений по неисправности и оформление выводов по заданию. Неподвижная машина и отсутствие инструмента в руках сами по себе не показывают бездействия: содержание работы определяется проверяемой задачей, а не внешним впечатлением наблюдателя.
Ожидание — время, когда человек готов продолжить работу, но необходимое условие отсутствует и другой задачи ему не назначили. Причины разделяйте: деталь, согласование, оборудование, исходные данные, отсутствие следующего задания. Поддержка — подготовка места, обслуживание общего инструмента, наставничество и обсуждения, которые обслуживают работу команды, но не относятся к конкретной операции.
Проданные нормочасы — согласованный расчётный объём работ в заказе. Они не измеряют продолжительность смены механика. Подтверждённая переделка — исправление установленного дефекта предыдущего выполнения; её минуты входят в активную работу с отдельным признаком. Повторное обращение без подтверждённой причины пока учитывается как событие для разбора, а не как персональная переделка.
Баланс модели: доступность = активная работа + ожидание + поддержка + неуточнённое время. Доля активной работы = активные часы / доступные часы × 100%; доля ожидания рассчитывается аналогично. Проданные нормочасы в этот баланс не входят. Категории должны покрывать доступное время без пересечений; неясный интервал временно отмечайте как неуточнённый и разбирайте отдельно.
Долю поддержки тоже нельзя оценивать изолированно. Рост наставничества при вводе нового сотрудника может быть запланированной затратой, а рост обслуживания инструмента — следствием его состояния. Спросите, какое действие выполнялось и зачем. Уменьшение этой категории полезно только тогда, когда необходимая помощь и подготовка сохраняются, а работа не возвращается позже в виде остановок или исправлений.
Сделайте журнал пригодным для решения
Для записи нужны дата, участник, машина или задание, начало и конец интервала, категория и краткое пояснение. При остановке добавляйте недостающее условие, кому передан вопрос и следующий шаг. Достаточно фиксировать смену состояния: начало задания, остановку, переключение, возобновление. Поминутное описание движений не помогает найти ограничение и усложняет заполнение.
Запись «10:20–10:50, нет согласования дополнительной проверки; вопрос передан мастеру» полезнее записи «полчаса простоя». Для детали укажите позицию или ещё не решённый вопрос подбора; для оборудования — требуемый ресурс. Если причина пока неизвестна, сохраните неопределённость. Не выбирайте привычный код только ради заполненной строки: ложная причина направит улучшение в неверную сторону.

В конце смены проверьте сумму интервалов, отсутствие пересечений и причины крупных остановок. Восстановленное по памяти время помечайте как приблизительное. Уточнение записи должно сохранять объяснение: например, ожидали не сам подъёмник, а освобождение доступа к посту. Для управления важна последовательность событий; красивый итоговый процент без понятных записей ничего не объясняет.
Проверяйте и цену самого учёта. Если заполнение формы отвлекает от задания, сократите поля и оставьте только переходы, необходимые для разбора. Первые записи рассмотрите вместе: одинаково ли участники понимают подготовку, диагностику и ожидание? Исправление определений в начале наблюдения полезнее, чем позднее сравнение цифр, собранных по разным правилам.
Не смешивайте часы человека и задержку машины
Когда механик переключился на другой заказ, первая машина может продолжать ждать деталь. Однако личное ожидание механика закончилось: теперь он занят другим заданием. Задержку машины сохраняйте в истории заказа, а в журнале человека записывайте новую работу. Эти два наблюдения отвечают на разные вопросы и не складываются в одну загрузку.
Если в течение часа механик работал с другой машиной, нельзя добавить ему ещё час ожидания первой. Иначе баланс превысит доступность. При переключении полезно отметить, что возвращение к первоначальному заданию потребует повторной подготовки. Это отдельная фактическая затрата, которую можно уменьшать планированием; приписывать её заранее каждому переключению не следует.
Совместная операция требует записи каждого участника. Час работы двух механиков — два человеко-часа при одном часе занятости машины. Если опытный сотрудник показывает приём новичку, согласуйте классификацию: его время может быть поддержкой, а самостоятельное выполнение новичка — активной работой. Одни и те же минуты конкретного человека учитывайте только один раз.
До окончательной классификации включайте неуточнённые интервалы в баланс отдельной строкой. При расчёте долей сохраняйте общий знаменатель доступности и отдельную долю неопределённости; после уточнения переносите время в подтверждённую категорию без изменения суммы.

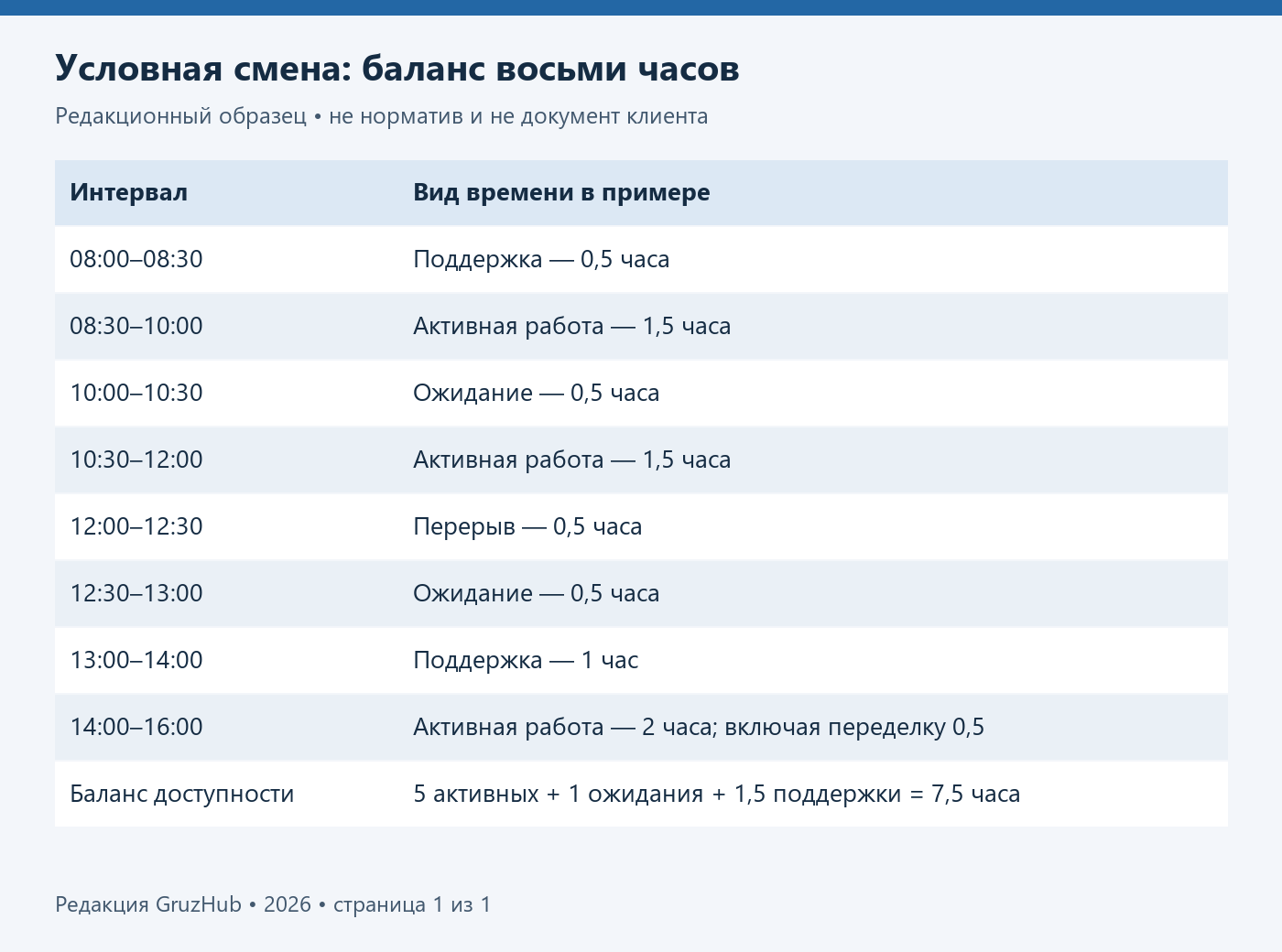

Проверьте модель на условной восьмичасовой смене
Рассмотрим придуманное расписание одного механика с 08:00 до 16:00. Присутствие равно восьми часам. Перерыв с 12:00 до 12:30 занимает 0,5 часа; доступность составляет 7,5 часа. Все операции и длительности ниже условны: пример проверяет баланс времени и не задаёт скорость ремонта, ожидаемую от конкретного сотрудника или грузового сервиса.
С 08:00 до 08:30 — подготовка места и распределение заданий, 0,5 часа поддержки. С 08:30 до 10:00 — типовая согласованная операция, 1,5 часа активной работы. С 10:00 до 10:30 — ожидание детали, 0,5 часа. Другого задания в этот интервал нет; поэтому ожидание относится к личному времени механика.
С 10:30 до 12:00 — диагностика периодической неисправности другой машины, 1,5 часа активной работы. Затем предусмотрен получасовой перерыв. С 12:30 до 13:00 — ожидание согласования дополнительной проверки, ещё 0,5 часа. С 13:00 до 14:00 — помощь коллеге в освоении диагностического приёма, один час поддержки; это заранее выделенное наставничество.
С 14:00 до 15:00 — продолжение типового ремонта, один час активной работы. С 15:00 до 15:30 — исправление подтверждённого дефекта ранее выполненной операции, 0,5 часа активной работы с признаком переделки. С 15:30 до 16:00 — проверка диагностических результатов и запись выводов, ещё 0,5 часа активной работы.
Активная работа: 1,5 + 1,5 + 1 + 0,5 + 0,5 = 5 часов. Ожидание: 0,5 + 0,5 = 1 час. Поддержка: 0,5 + 1 = 1,5 часа. Баланс: 5 + 1 + 1,5 = 7,5 часа доступности; вместе с перерывом — 8 часов присутствия. Переделку повторно к сумме не прибавляем.

Активная доля равна 5 / 7,5 × 100% ≈ 66,7%; ожидание — примерно 13,3%, поддержка — 20%. Переделка занимает 0,5 / 5 × 100% = 10% активного времени. Эти значения описывают только придуманный день. Они не устанавливают допустимый уровень ожидания, необходимую выработку или основание для оценки механика.
Типовая работа заняла 2,5 часа, диагностика с заключительной проверкой — 2 часа, исправление дефекта — 0,5 часа. Вместе они составляют 5 активных часов. Но сравнивать их скорость одним показателем нельзя: типовая операция имеет определённый объём, диагностика проверяет гипотезы, а исправление дефекта требует отдельного разбора причины и проверки результата.
Сравнивайте нормочасы только с подходящим фактом
Допустим, для типовой части примера согласованы три нормочаса. Она заняла 2,5 фактического часа одного исполнителя. Отношение расчётного объёма к фактическим затратам равно 3 / 2,5 × 100% = 120%. Его иногда называют эффективностью по нормочасам, но здесь это лишь предложенный показатель сравнения двух разных величин, а не доля смены.
Значение выше 100% арифметически возможно. Оно может отражать удобные условия, особенности калькуляции, опыт исполнителя или неполный учёт затрат. До вывода проверьте совпадение объёма операции и включение времени всех участников. Нельзя делить нормочасы одного этапа на время только последнего механика, если подготовку и часть ремонта выполняли другие сотрудники.
Заранее определите границы знаменателя. В предложенном сравнении типовой операции это активные человеко-часы её выполнения и проверки. Ожидание и общая поддержка остаются в балансе доступности. Если для другого управленческого вопроса включаете подготовку или исправление дефекта, назовите расширенный состав затрат и пересчитайте обе сравниваемые операции одинаково. Незаметная смена границ делает показатель несопоставимым даже при верной арифметике.
Для диагностики фиксируйте исходный вопрос, выполненные проверки, полученный вывод и основание следующего шага. Неисправность могла не проявиться, но проверки всё равно дают информацию. При этом название «диагностика» не оправдывает бесконечное повторение тестов: продолжение должно опираться на новый проверяемый вопрос, а остановка — на явно недостающее условие.
Закрытые за неделю заказы могут включать работу прошлой недели и нескольких исполнителей. Сегодняшняя работа, наоборот, может остаться в открытом заказе до проверки или решения клиента. Поэтому загрузку считайте по датам выполнения, а нормочасы сопоставляйте с фактическими затратами завершённой операции. Неделя закрытия документов не заменяет неделю работы людей.
Найдите причину, на которую можно повлиять
Ожидание детали разложите на последовательность: обнаружили потребность, уточнили позицию, передали запрос, получили деталь, доставили на пост. Заранее известная позиция и деталь, обнаруженная только после разборки, требуют разных решений. В первом случае проверяйте готовность задания; во втором — скорость уточнения и передачи информации после появления новой потребности.
При ожидании согласования определите, какой именно ответ нужен и достаточно ли материалов для решения. Запрос «согласуйте ремонт» может возвращаться на уточнение, если отсутствуют объём, результаты проверки или варианты продолжения. Полезное изменение — подготовить ясный вопрос и приложить сохранённые документы. Требование работать быстрее не сокращает время такого обмена.
Конфликт оборудования разбирайте по одновременным потребностям заданий. Проверьте возможность изменить последовательность, подготовить оснастку заранее или освободить ресурс после завершённого этапа. Один эпизод очереди ещё не объясняет необходимость покупки. Посмотрите, повторяется ли ограничение после изменения расписания и не перенеслась ли задержка на другой пост или инструмент.
Неопределённую диагностику обсуждайте с сотрудником нужной квалификации: что исключено, какой тест добавит знание, что необходимо для него. Общий разбор учитывайте последовательно как поддержку, работу по конкретной неисправности — как диагностику. Оба варианта требуют времени; выбор категории нужен для сопоставимости записей, а не для объявления обсуждения потерей.
Распределяйте задачи по требуемому опыту и возможности получить помощь. Простая операция у опытного диагноста может задержать сложный поиск; сложная задача у новичка без поддержки — увеличить число бесполезных проверок. Выделяйте самостоятельные участки и совместные этапы. Результат наставничества обсуждайте через освоенное действие и оставшиеся вопросы, сохраняя его часы в балансе.
При отсутствии следующего задания проверьте передачу работы: кто знает об освобождении механика, какие задания подготовлены и что мешает назначению. Очередь машин ещё не означает очередь выполнимых задач. Для переключения нужны понятный объём, доступная машина и необходимые материалы. Подготовьте небольшой набор подходящих работ, но учитывайте фактические затраты переключения и приоритет возврата к начатому ремонту.
Учитывайте качество без автоматического обвинения
Повторный заезд сначала сопоставьте с первоначальной жалобой, согласованным объёмом, выполненными проверками и новым проявлением. Причиной может быть дефект выполнения, другая неисправность или изменившиеся условия эксплуатации. Пока связь не установлена, используйте отметку «причина не подтверждена». Возврат должен оставаться видимым для разбора, но не превращаться автоматически в персональную переделку.
Если дефект подтверждён, выделите время исправления и разберите, как он возник. Проверьте понятность задания, доступность инструмента, выбранный метод и заключительную проверку. Несколько случаев одной причины могут указывать на недостаток подготовки или контроля этапа. Обсуждение ответственности начинайте с подтверждённой последовательности, а не с выбора виновника по фамилии в заказе.
Не составляйте индивидуальный рейтинг по числу заказов и не привязывайте премию только к скорости. Несколько коротких операций, один сложный поиск и обучение коллеги дают разный объём закрытий. Перед обсуждением мотивации определите вместе с командой, какие результаты зависят от исполнителя и какие условия обеспечивает руководитель. Эта модель не задаёт правил изменения оплаты.

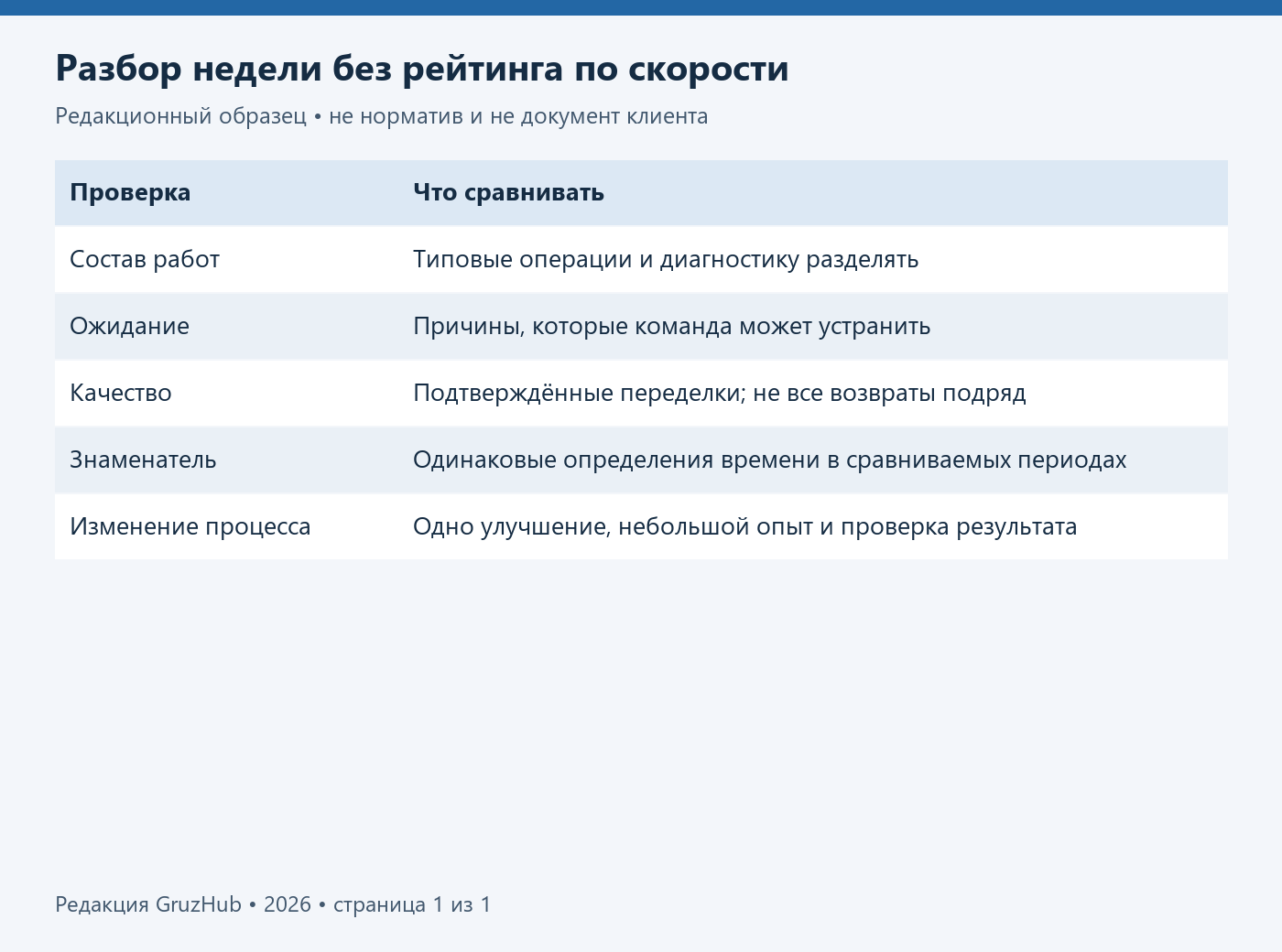

Проверьте одно изменение за сопоставимый период
Для обзора соберите доступность, активные часы, поддержку, ожидание по причинам и подтверждённые переделки. Рядом покажите состав работ, число участников и доступность оборудования. Сравнивайте похожие периоды: массовое типовое обслуживание и поиск нестабильных неисправностей имеют разную структуру времени. При изменении состава задач разделите группы, вместо того чтобы объяснять общий процент поведением команды.

Сохраняйте в обзоре незавершённую диагностику и возвраты с неподтверждённой причиной. Для каждого случая нужен следующий шаг и дата рассмотрения. При сравнении качества оставьте одинаковый период наблюдения после выполнения работ: у недавно выданных машин ещё было меньше времени для выявления проблемы. Отсутствие зарегистрированного возврата сразу после выдачи не доказывает безупречный результат.
Выберите одно повторяющееся ограничение. Условный пример: несколько типовых заданий задержались из-за заранее известных деталей. Испытайте проверку комплекта перед назначением только таких работ. Определите ответственного, круг заданий и период наблюдения. Проверяйте, не переносится ли ожидание с поста в очередь неназначенных работ: готовность комплекта сама по себе не гарантирует сокращения срока заказа.
До испытания договоритесь о сравнении: минуты ожидания на подходящее задание, число таких заданий, затраты подготовки и подтверждённые дефекты. Снижение ожидания мало объясняет без размера выборки. Если подготовка выросла, оцените весь баланс, а не только освобождённое время механика. При малой выборке или смене состава работ зафиксируйте неопределённость и продолжите наблюдение.
Не запускайте одновременно новую очередность, другую форму запроса и перераспределение всех исполнителей, если хотите понять причину изменения. Выберите минимальный проверяемый шаг. Если он не помог, сопоставьте ожидание до и после, проверьте выполнение договорённости и уточните исходную причину. Неудачное испытание тоже полезно, когда оно исключает объяснение и оставляет понятный следующий вопрос для команды.
На встрече рассмотрите записи, объяснения участников и одно решение: что меняется, кто обеспечивает условие, когда проверяется результат. Общий цикл PDCA у ASQ служит кратким контекстом: запланировать, испытать, проверить, распространить или пересмотреть. Другой материал ASQ подчёркивает документирование процессов и ответственность; Fullbay — совместное рассмотрение времени, качества и переделок. Конкретная модель здесь редакционная.
После проверки возвращайтесь к мотивации с установленными фактами: какая часть смены была доступна, какие задачи выполнялись, что задерживало продолжение и как проверялось качество. Если ограничение остаётся в подготовке, согласовании или оборудовании, сначала закрепите решение по нему. Тогда обсуждение результата опирается на обеспеченные условия работы и сопоставимые задания, а не на впечатление от числа закрытых заказов.
Смежные материалы: Стандарты работы грузового СТО, Согласование объёма ремонта. Серия для руководителей — Бизнес и управление.
Частые вопросы
Какой процент активной работы считать хорошим?
Универсального значения в этой модели нет. Проверьте полноту записей, состав заданий, необходимую поддержку и качество. Затем сравнивайте похожие периоды своей команды, разбирая причины изменений.
Считать ли ожидание детали временем механика, если он взял другой заказ?
После переключения в личном журнале записывается работа по другому заданию. Ожидание первой машины остаётся задержкой заказа. Добавлять оба интервала в баланс одного человека нельзя.
Почему отношение нормочасов к фактическим часам бывает выше 100%?
Это разные величины: расчётный объём и реальные затраты. Три нормочаса при 2,5 фактического часа дают 120%. Проверьте совпадение объёма и полноту затрат; само отношение не доказывает качество.
Можно ли считать каждый повторный заезд переделкой?
Нет. Сначала установите связь обращения с дефектом предыдущего выполнения. До подтверждения причины учитывайте возврат отдельно. После подтверждения фиксируйте время исправления и разбирайте условия возникновения дефекта.
Источники
- ASQ — Continuous Improvement: общий контекст цикла проверки улучшений.
- ASQ — Quality Management System: общий контекст документирования процессов, ответственности и решений по данным.
- Fullbay — How to Boost Technician Productivity with Real-Time Performance Reporting: вторичный контекст рассмотрения рабочего времени вместе с качеством и переделками.
